경영학 — 생산관리일정관리 — PERT·CPM

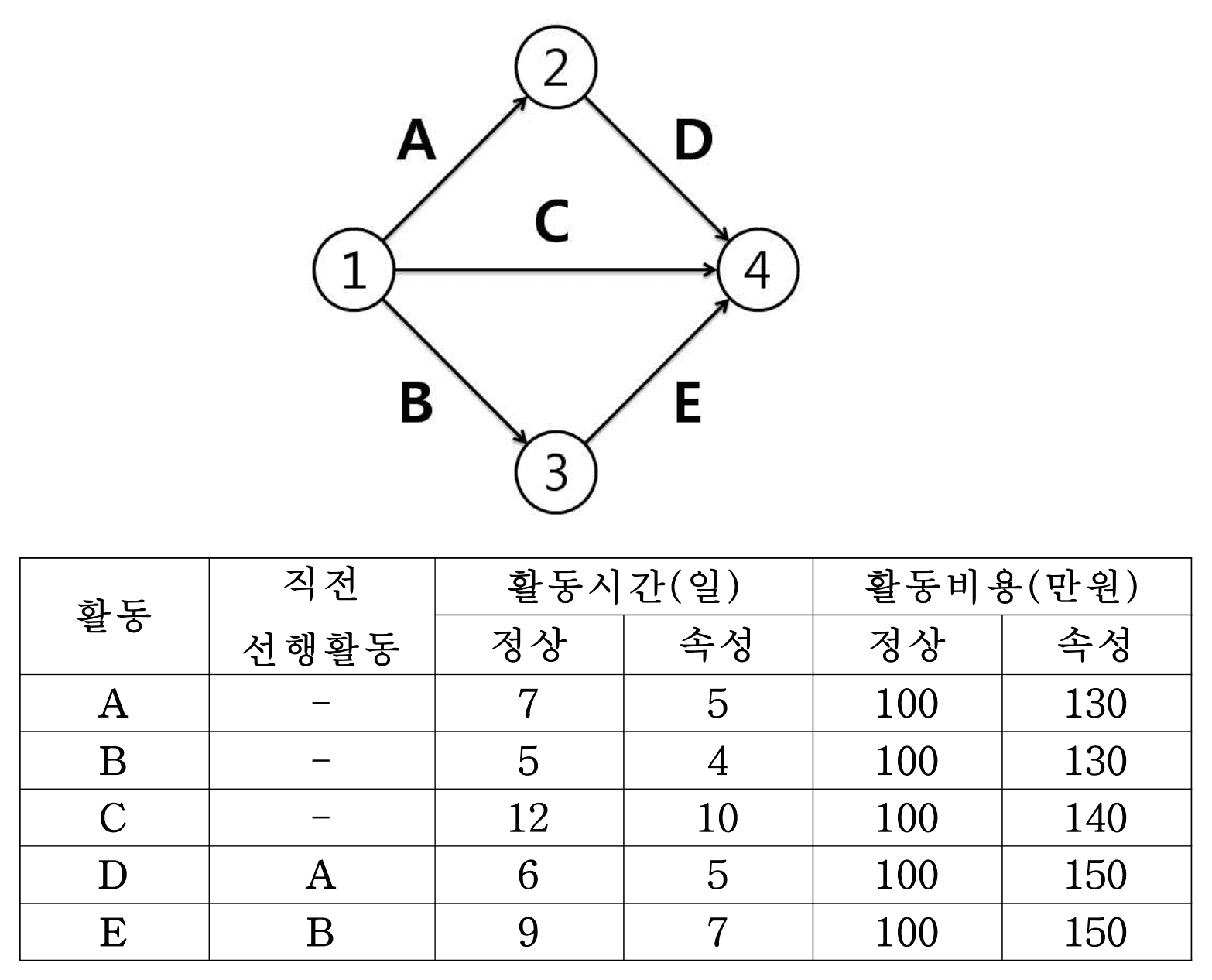

54.프로젝트 활동의 단축비용이 단축일수에 따라 비례적으로 증가한다고 할 때, 정상활동으로 가능한 프로젝트 완료일을 최소의 비용으로 하루 앞당기기 위해 속성으로 진행되어야 할 활동은?

번호를 고른 뒤 한 번 더 누르거나 아래 「정답 확인」을 누르세요

해설 보기

2017년 기업진단·지도 54번 해설

정답: 5번

  1. ① A

    정답: X

    A는 13일짜리 A-D 경로에 있어 줄여도 완료일이 그대로다 — 주경로는 14일이 걸리는 B-E다.

  2. ② B

    정답: X

    B는 주경로 B-E에 있지만 하루 줄이는 비용이 (130−100)÷1 = 30만원으로 E의 25만원보다 비싸다.

  3. ③ C

    정답: X

    C는 12일이라 주경로(14일)보다 2일 여유가 있는 활동이다 — 속성으로 해도 프로젝트가 당겨지지 않는다.

  4. ④ D

    정답: X

    D는 비주경로 A-D에 있고, 하루 단축비용도 (150−100)÷1 = 50만원으로 다섯 활동 가운데 가장 비싸다.

  5. ⑤ E

    정답: O

    경로별로 A-D 13일, C 12일, B-E 14일이라 B-E가 주경로다 — 그 안에서 하루 비용은 B 30만원, E (150−100)÷2 = 25만원이다.
