지역사회복지와 사회복지행정기획과 의사결정

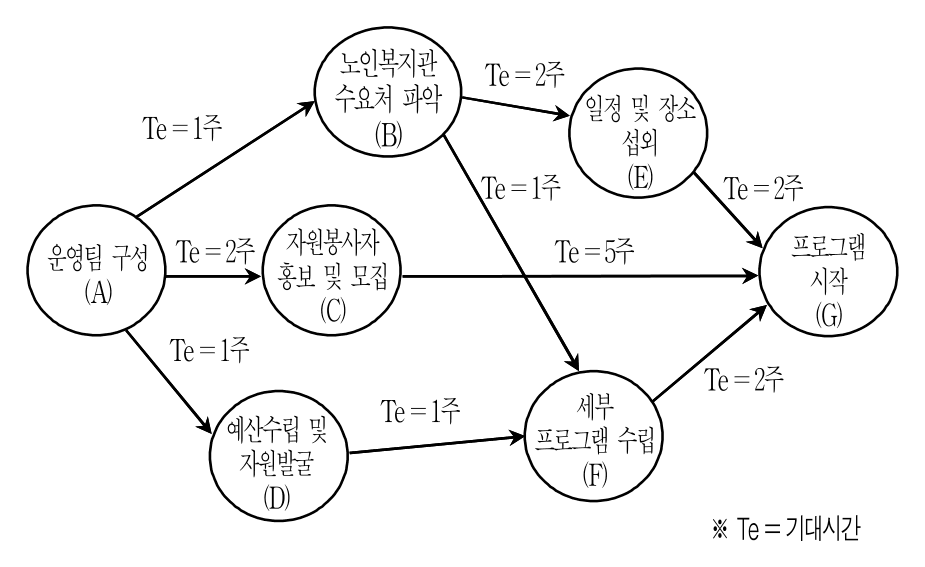

7.다음 그림에서 임계경로(critical path)로 옳은 것은?

번호를 고른 뒤 한 번 더 누르거나 아래 「정답 확인」을 누르세요

해설 보기

2018년 사회복지학개론 7번 해설

정답: 3번

  1. ① A → B → E → G

    정답: X

    A→B→E→G는 1+2+2=5주로, 가장 긴 A→C→G(7주)보다 짧아 임계경로가 아니다.

  2. ② A → B → F → G

    정답: X

    A→B→F→G는 1+1+2=4주로, 가장 긴 경로보다 3주 짧아 여유시간이 있다.

  3. ③ A → C → G

    정답: O

    임계경로는 시작부터 끝까지 가장 오래 걸리는 경로로, A→C→G가 2+5=7주로 가장 길어 전체 사업기간을 결정한다.

  4. ④ A → D → F → G

    정답: X

    A→D→F→G는 1+1+2=4주라 A→C→G(7주)보다 3주 짧아 임계경로가 아니다.
